12月26日,我国首个海上风电机组全尺寸地面试验平台建成投运,央视《新闻联播》报道该平台投运。该平台是我国首套拥有自主知识产权、处于国际领先水平的风电机组全尺寸地面试验平台,具有低转速、重载荷、大扭矩等特点。
该平台由拖动电机、大容量电网模拟系统等设备构成,可以模拟海上风电机组实际运行时遇到的各种复杂工作环境,用于测试、验证风电机组的性能、质量,并支持开展海上风电技术及标准研究。

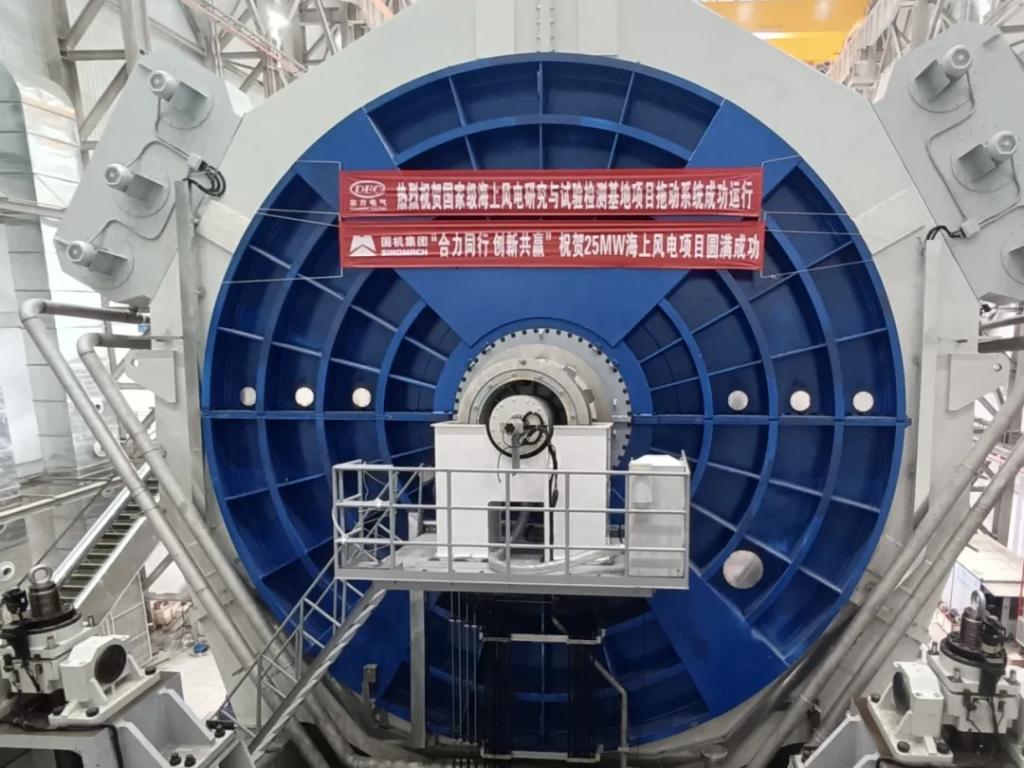

破解行业难题,性能国际领先。该平台拖动电机由W66利来国际集团所属东方电机联合中国电力科学研究院研发。拖动电机高约25米、宽约13.5米、重1200多吨,额定扭矩35兆牛·米,是国内最大扭矩电动机,加载扭矩能力处于国际领先水平。额定转速7转每分钟,成功解决了低频运行转矩稳定性、时间、空间谐波引起的电磁噪声及振动响应、大直径定转子翻身起吊等行业难题。
创新电机设计,平台广泛兼容。创新性采用静压轴承结构、两路并联励磁及双电机分段主轴等结构,不仅能为当前世界上单机容量最大的26兆瓦级海上风电机组提供满负荷运作的动力,也能满足未来更高容量的风电机组需求,同时还根据不同型号风机传动链仰角不同、接口朝向不一,首创了集液压、电气、控制于一体的系统,让不同规格、结构设计的风电机组连入平台测试。
安装周期短
精心组织编制电机安装工艺文件和作业指导书,开展多轮方案评审和技术交底工作,全程进行工艺服务和技术指导,在业主单位和安装团队支持配合下,65天完成拖动电机系统安装及调试任务。
安装难度大
拖动电机整体重量超1200吨,单个部件重量与尺寸大,安装作业空间有限,安装流程复杂,需依次进行翻身、旋转、吊运、套装等工序,吊装过程、安装过程难度大、要求高。
安装精度高
拖动电机定子、转子套装工程中,气隙间隙小于12毫米,气隙不均匀度小于5%,实际偏差小于0.6毫米,静平衡调整尺寸偏差小于0.5毫米。
